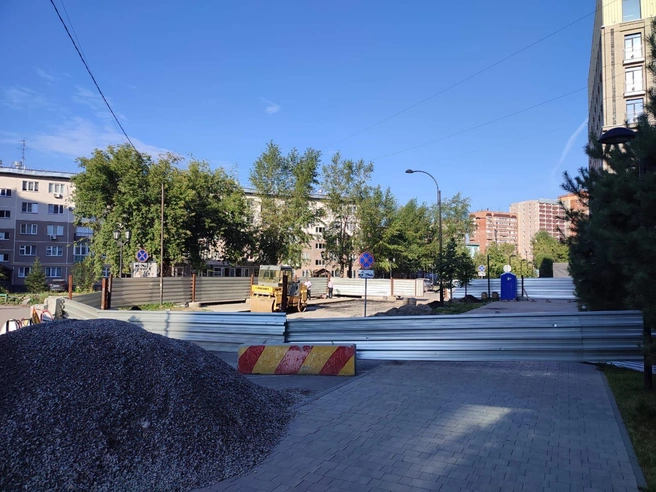

Окончание ремонта на Перевозчикова перенесено на две недели позже
Источник:
В Новосибирске на улице Перевозчикова затянулись работы по замене теплосети, из-за чего с начала лета на участке ограничено движение. В «Сибирской генерирующей компании» пояснили, что первоначальный план пришлось скорректировать.

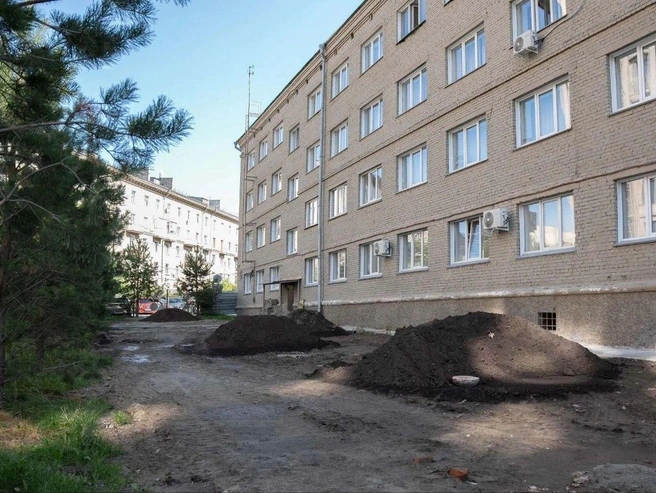

Старая теплосеть находилась под зданием медучилища
Источник:
Как рассказали в СГК, в ходе реконструкции 55-летней тепломагистрали обнаружилось, что ответвления от неё находятся в критическом состоянии. Их также включили в объём работ, что увеличило сроки. Ранее завершение ремонта анонсировалось на 18 августа.
На данный момент построено 250 метров новой теплосети. Старая проходила под зданием Новосибирского медицинского колледжа, что создавало угрозу для студентов. Однако полностью завершить работы и восстановить благоустройство планируется до 1 сентября, но точные сроки зависят от погоды.
Это не единственный подобный случай в городе: 9 августа в СГК уже объясняли перенос сроков ремонта на улице Кропоткина.
