Ремонтные работы на объекте начались в 2024 году
Ремонт теплосети на пересечении улиц Титова и Петропавловской в Новосибирске продолжается с прошлого года. 20 ноября на месте состоялось выездное совещание для оценки прогресса работ.

Участок на пересечении Титова и Петропавловской до сих пор остается раскопанным
В совещании участвовали специалисты энергетической отрасли и сотрудники мэрии. Представители «Сибирской генерирующей компании» объяснили перенос сроков технологическими особенностями. В то же время на левом берегу осуществлялись работы на пяти крупных объектах.

В СГК пояснили, что завершить работы в срок помешали технические сложности
Перекладку теплотрассы диаметром 700 мм и протяженностью 1300 метров на улице Титова подрядчик выполнил в октябре 2024 года. Реконструкцию тепловой камеры отложили, поскольку ее вывод из эксплуатации в отопительный сезон мог нарушить схему теплоснабжения района. Продолжение работ запланировали на 2025 год.
Для строительства камеры потребовалось согласование с «Горводоканалом», а также синхронизация с графиками гидравлических испытаний, внутритрубной диагностики и ремонта на соседних участках. Основные этапы реконструкции камеры уже завершены. Ее перекроют и засыпят до 7 декабря, затем проведут благоустройство в зимнем варианте и откроют проезд до 10 декабря.

Представители компании сообщили, что работы завершат до 10 декабря
«Эта камера была финальной точкой строительства. Она требовала повышенного внимания. Монолитные бетонные опоры, большая толщина, большая нагрузка. Решили перенести работу на этот год. В этом году ее сделали, сделали переключения, и до 10 декабря закончим работу по благоустройству», — сообщил начальник отдела реализации инвестиционных проектов «Новосибирской теплосетевой компании» СГК Виталий Пауль.
Весной на участке восстановят асфальтовое покрытие. Всего в текущем году компания отремонтировала 42 объекта, на четырех из которых еще требуется засыпка.

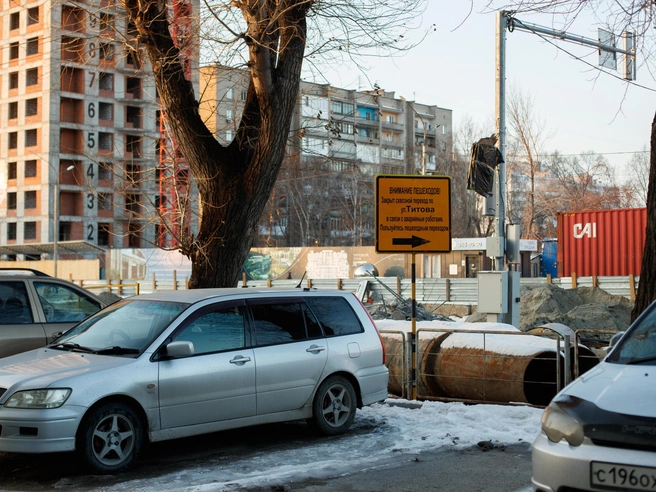

Движение на перекрестке планируют открыть до 10 декабря
По словам представителя СГК, работы завершены на четырех участках по улицам Ватутина, Степной и Серафимовича. На перекрестке Титова и Петропавловской осталось лишь выполнить благоустройство.
Начальник департамента дорожно-благоустроительного комплекса мэрии Новосибирска Александр Стефанов указал на множество нарушений на участке.
«В первую очередь, они связаны с безопасностью дорожного движения. Здесь отсутствуют дорожные знаки, освещение, не обустроены пешеходные переходы. Подрядчик получал разрешение в 2024 году и срок окончания работы должен был быть 30 сентября. То есть уже больше, чем на год просрочен срок полученного разрешения на земляные работы», — отметил Александр Стефанов.

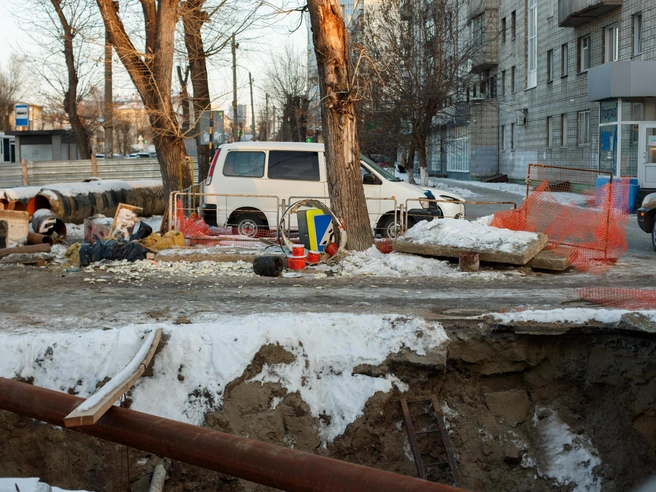

На участке выполнят благоустройство в зимнем варианте
В департаменте намерены выяснить, на каком этапе допустили нарушения, чтобы предотвратить подобные случаи. Нарушения на объекте зафиксированы, подрядчик выплачивает штрафы по административным правонарушениям, уточнил Александр Стефанов.
