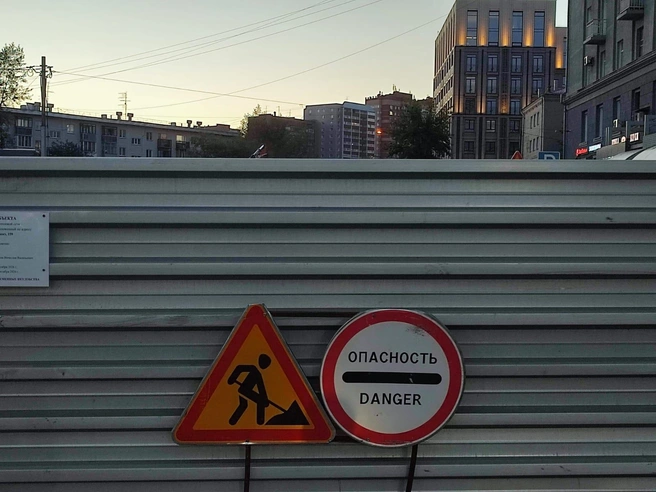

Ремонт теплотрассы возле площади Калинина длится с начала лета
Источник:
В Новосибирске вновь перенесли дату окончания ремонта теплотрассы около площади Калинина. Зона перекрытия расширилась до самого кольца.

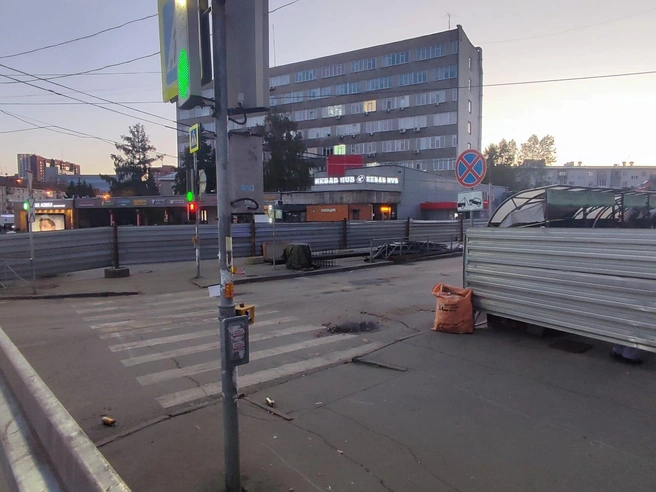

В начале сентября участок здесь снова оградили: сначала до пешеходного перехода, а через несколько дней забор сдвинули до самого кольца
Источник:
Работы на улице Перевозчикова стартовали в начале лета. Тогда «Сибирская генерирующая компания» заявила о выносе 55-летней теплотрассы из-под здания медицинского колледжа.

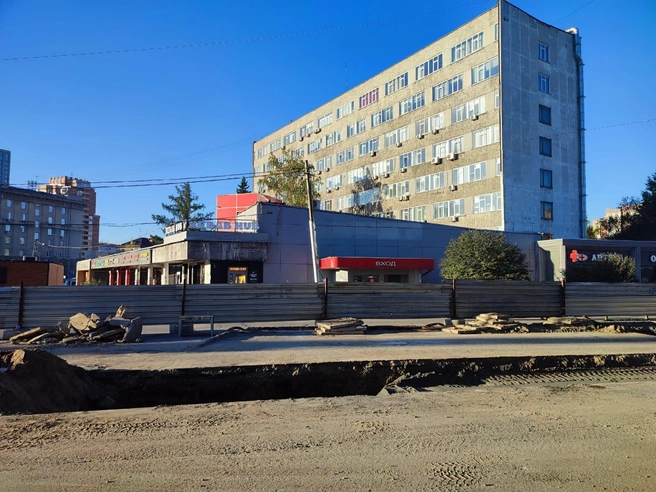

Ремонт теплотрассы здесь уже идет по заказу МУП «Новосибирский метрополитен»
Источник:
Изначально завершить ремонт планировали до 18 августа, затем срок сдвинули на 1 сентября. Однако 2 сентября движение по Перевозчикова не открыли: в СГК сообщили, что работы выполнены, но мэрия их ещё не приняла.
Движение по улице возобновили 4 сентября, но практически сразу проезжую часть вновь перекрыли. Выяснилось, что новые раскопки ведёт уже не СГК, а новосибирский метрополитен. На паспорте объекта указывалось, что идёт ремонт теплотрассы. В мэрии обещали закончить его до 25 сентября. Однако срок сдвинули в четвёртый раз.
«В связи с большим объемом работ возникла необходимость продления их проведения с 25 сентября 2026 года по 14 октября 2026 года», — пояснили в департаменте дорожно-благоустроительного комплекса мэрии.
Полное восстановление благоустройства этого участка дороги, как заверили в городской администрации, произойдёт не позднее 14 октября.
Сейчас в Новосибирске идёт подключение домов к отоплению. Работы ведутся в ускоренном режиме из-за ухудшения погоды.
